Blog

  • De ce nu oferim prețuri la demolări fără vizionare la fața locului

    Pe scurt: Un preț demolare comunicat la telefon, fără verificarea lucrării, este o aproximare, nu o ofertă fundamentată. În demolări, decopertări și evacuarea molozului, costul real depinde de materialele existente, structura construcției, grosimea straturilor, acces, instalațiile ascunse și condițiile de evacuare.

    Una dintre cele mai frecvent subestimate situații este betonul armat ascuns. Atunci când accesul nu permite folosirea utilajelor, acesta trebuie spart cu picamere manuale, iar armătura din oțel trebuie secționată repetat, bucată cu bucată.

    Oferim tarife orientative pentru principalele categorii de lucrări, însă oferta finală pentru situația constatată se stabilește după vizionarea la fața locului. Astfel pot fi evaluate corect lucrările, protecțiile, logistica și riscurile care nu se văd într-o fotografie.

    Betonul armat ascuns: manopera care nu apare într-un calcul făcut din poze

    Cea mai grea și mai des subestimată situație întâlnită în demolări este betonul armat ascuns.

    Mulți proprietari nu cunosc structura exactă aflată în spatele unei tencuieli, sub o pardoseală sau în interiorul unei compartimentări. Când apar grinzi, centuri, buiandrugi, stâlpi, fundații sau planșee din beton armat, întreaga lucrare se schimbă.

    În numeroase spații interioare nu pot intra excavatoare, miniexcavatoare sau utilaje echipate cu picon hidraulic. Demolarea trebuie executată manual, cu picamere electrice și alte echipamente portabile.

    Betonul este spart progresiv, iar armătura din oțel trebuie secționată cu polizoare unghiulare — cunoscute în mod obișnuit drept flexuri — și discuri adecvate. Procesul se repetă până când elementul poate fi fragmentat în bucăți suficient de mici pentru manipulare și evacuare.

    Greutatea lucrării nu este determinată doar de volumul betonului. Contează și:

    • duritatea și vechimea betonului;
    • densitatea armăturii;
    • diametrul barelor de oțel;
    • poziția elementului;
    • spațiul disponibil pentru lucru;
    • posibilitatea susținerii sau sprijinirii elementelor;
    • dimensiunea maximă la care materialul poate fi evacuat.

    La manopera propriu-zisă se adaugă uzura accelerată a echipamentelor și consumabilelor: discuri de debitare, discuri diamantate, dălți, burghie, perii de carbon și componente ale picamerelor sau polizoarelor.

    În betonul foarte dur sau puternic armat, consumul și uzura pot fi considerabil mai mari decât la o demolare obișnuită.

    Două lucrări care par identice în fotografii pot necesita eforturi complet diferite. Un element poate fi demolat în câteva ore, iar altul poate ascunde o armare densă care transformă intervenția într-o lucrare de mai multe zile.

    Aceste diferențe nu pot fi stabilite corect numai din poze.

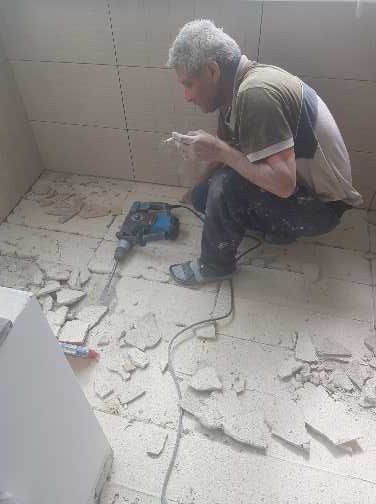

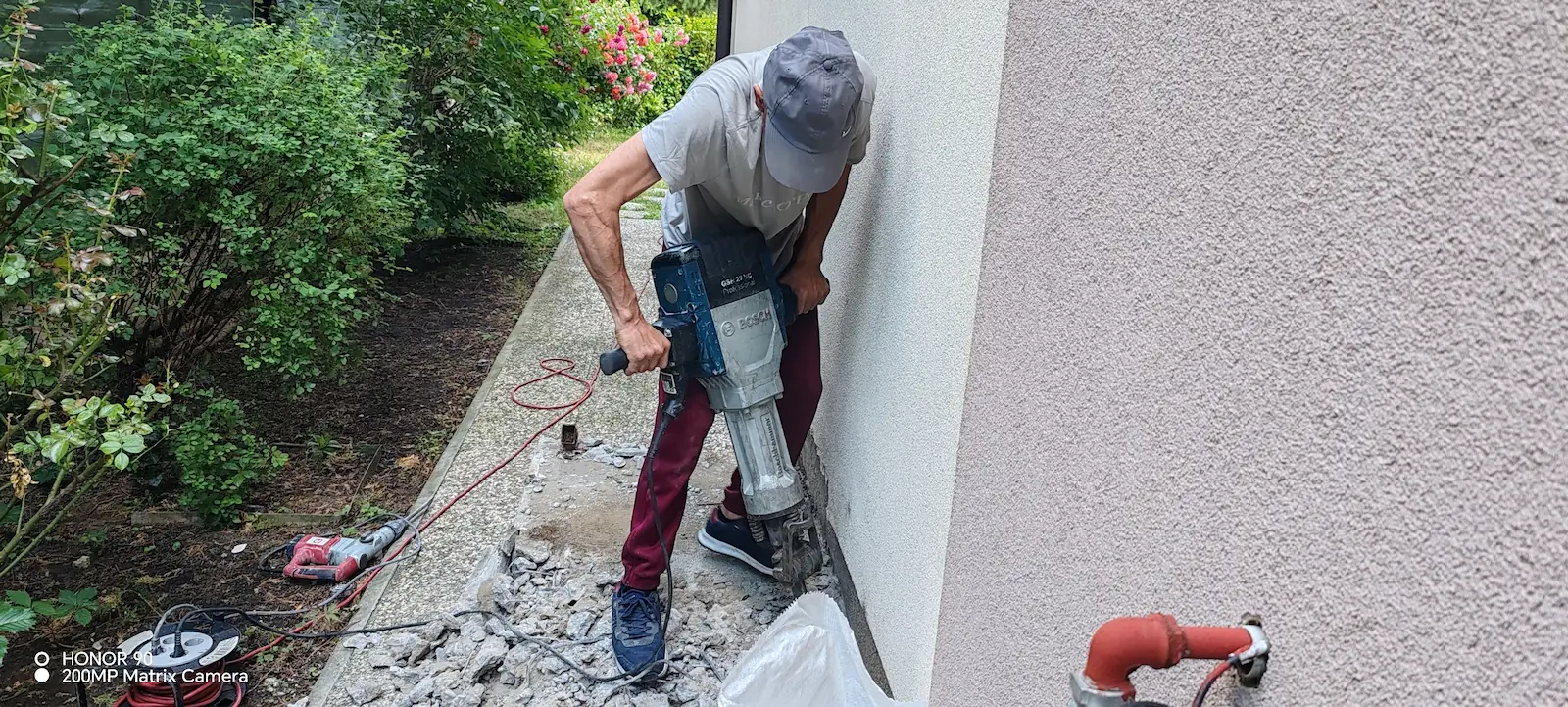

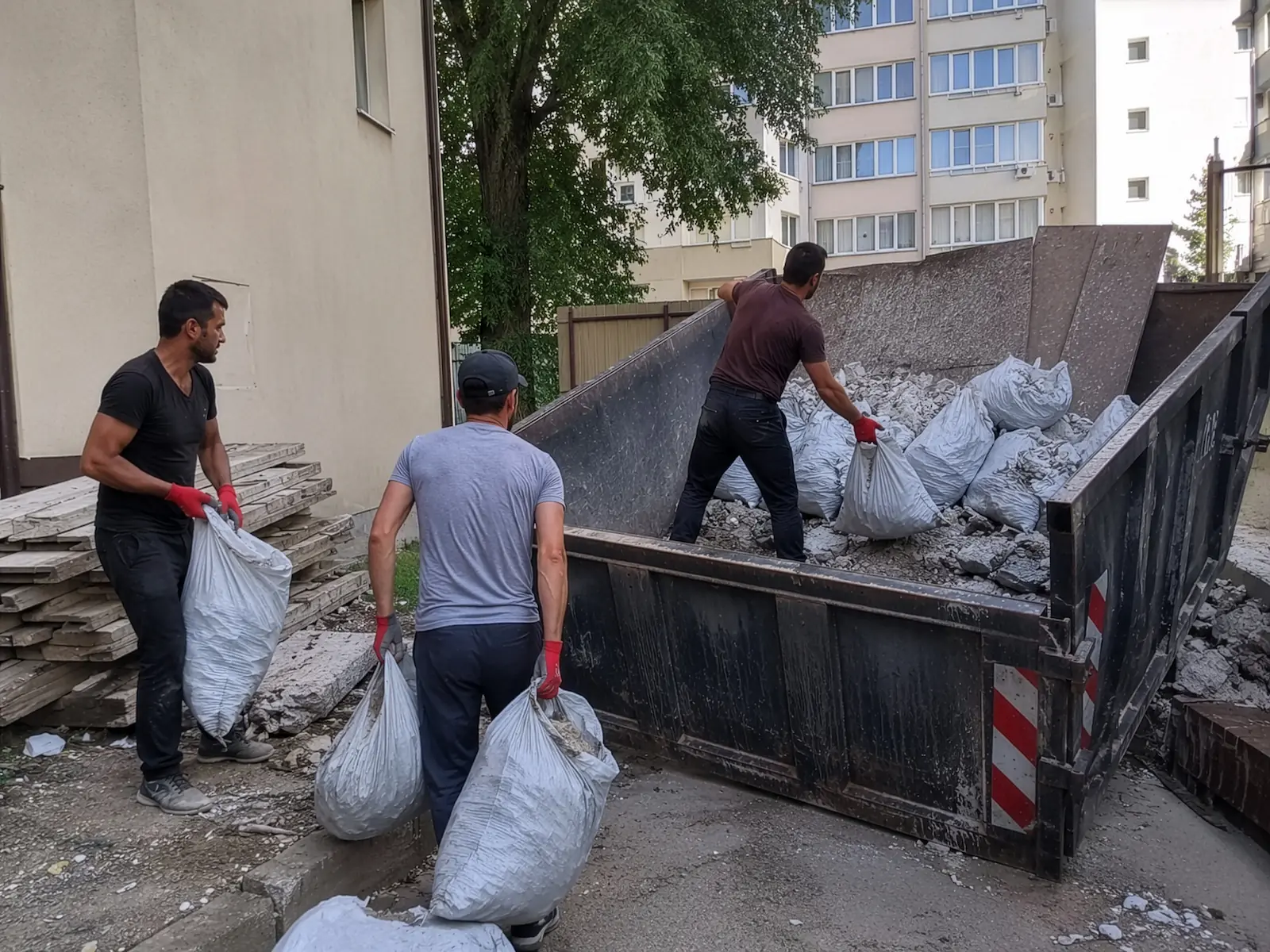

    evacuare moloz în container după demolare

    De ce un preț demolare comunicat la telefon este doar o aproximare

    În domeniul demolărilor, un preț dat fără verificarea lucrării poate fi incomplet, greșit sau imposibil de respectat.

    La telefon, clientul descrie ceea ce vede. Problema este că dificultatea reală se află adesea în ceea ce nu se vede:

    • compoziția pereților;
    • grosimea șapei;
    • numărul straturilor de finisaj;
    • armătura din beton;
    • instalațiile ascunse;
    • degradarea structurii;
    • accesul pentru evacuare;
    • distanța până la mașină sau container.

    Putem oferi un interval orientativ pe baza explicațiilor, fotografiilor și dimensiunilor transmise. Totuși, o ofertă serioasă trebuie să fie raportată la situația reală din teren.

    Materialele și structura pot schimba complet costul demolării

    În demolări nu contează doar numărul de metri pătrați. Contează ce material trebuie desfăcut, cât de rezistent este, cum este montat și ce se află în apropierea lui.

    Diferența este majoră între:

    • demontarea unei compartimentări simple din gips-carton;
    • demolarea unui perete din BCA;
    • demolarea unui perete din cărămidă plină;
    • intervenția asupra unui element din beton armat;
    • lucrul în apropierea unei zone portante sau instabile.

    O pardoseală poate avea un singur strat de gresie sau poate ascunde succesiv gresie, adeziv, mortar, o placare mai veche și o șapă groasă.

    O șapă poate avea 4 centimetri sau poate depăși 10–12 centimetri și poate conține plasă sudată ori alte armături.

    Un parchet poate fi flotant și ușor de demontat sau poate fi lipit puternic pe întreaga suprafață. O placare din piatră naturală poate fi montată pe adeziv sau pe un pat gros de mortar.

    Aceste diferențe modifică timpul de lucru, numărul de muncitori, echipamentele necesare și volumul de moloz rezultat.

    Straturile ascunse nu pot fi măsurate din exterior

    În construcțiile renovate de mai multe ori apar frecvent straturi suprapuse.

    Peste o pardoseală veche poate fi montată alta nouă. Sub tencuială pot exista placări, zidării închise ulterior sau reparații executate cu materiale diferite. În băi și bucătării pot apărea mai multe straturi de faianță, mortar și adeziv.

    Chiar și atunci când suprafața este cunoscută exact, volumul real de muncă rămâne incert până când se verifică alcătuirea elementului.

    De aceea, tariful pe metru pătrat trebuie corelat cu materialul, grosimea și metoda efectivă de demolare.

    Instalațiile ascunse și zonele care trebuie protejate

    În multe spații există instalații care trebuie identificate și protejate înainte de începerea demolării:

    • trasee electrice;
    • conducte sanitare;
    • coloane comune ale clădirii;
    • instalații de încălzire;
    • conducte de gaz;
    • sisteme de ventilație;
    • circuite pentru aparate de aer condiționat;
    • cabluri de internet, alarmă sau supraveghere.

    Unele instalații sunt îngropate în pereți sau pardoseli și nu apar în planurile existente. Altele au fost modificate de-a lungul timpului, fără documentație actualizată.

    O intervenție neatentă poate provoca întreruperi de curent, infiltrații, avarii la instalațiile comune sau pagube în apartamentele vecine.

    Rareori se lucrează într-un spațiu complet gol. Pot fi necesare protecții pentru:

    • pardoselile care rămân;
    • tâmplărie;
    • mobilier;
    • lift;
    • casa scării;
    • holurile comune;
    • uși și pereți care nu se demolează;
    • instalații care trebuie păstrate în funcțiune.

    Aceste operațiuni înseamnă materiale, timp de montaj și manoperă suplimentară.

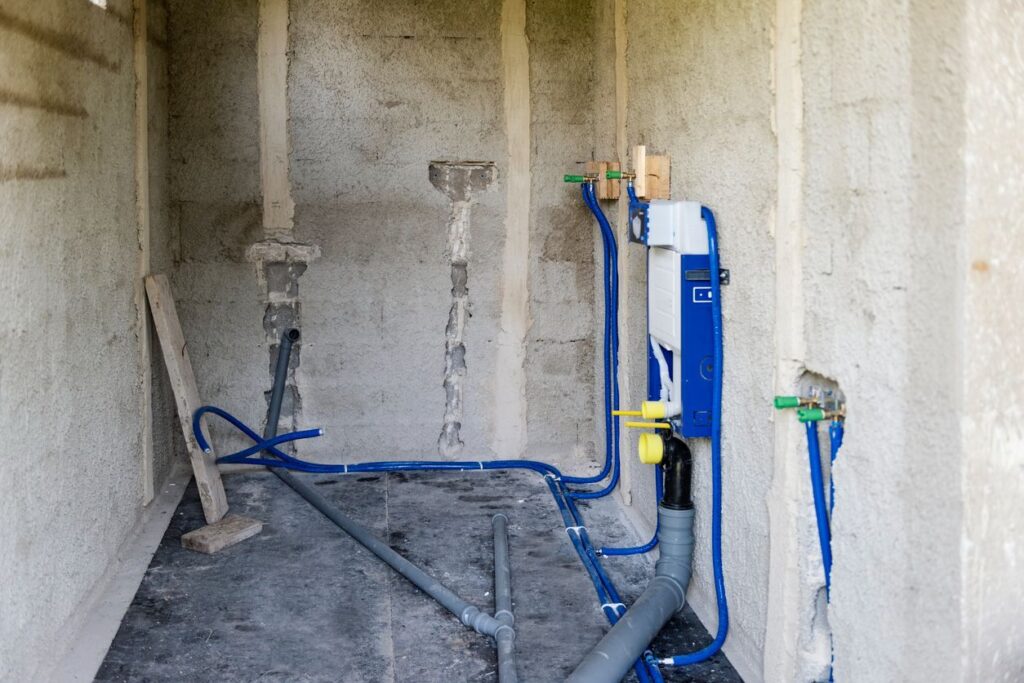

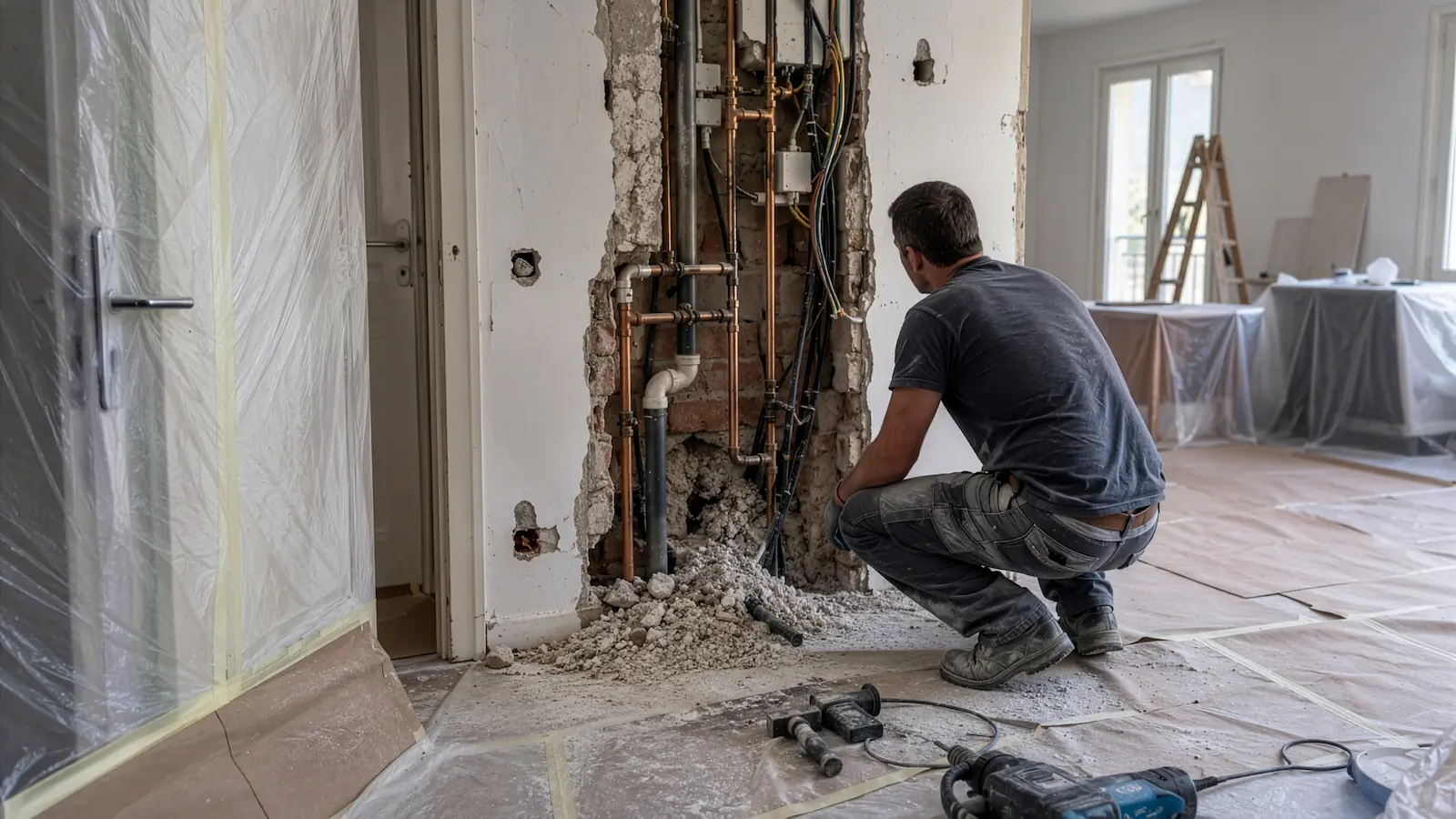

    instalații ascunse protejate înainte de demolare

    Accesul și logistica pot cântări la fel de mult ca demolarea

    Aceeași lucrare poate avea costuri foarte diferite în funcție de acces.

    Înainte de stabilirea prețului trebuie verificate:

    • etajul la care se află lucrarea;
    • existența și dimensiunea liftului;
    • posibilitatea utilizării liftului pentru transport;
    • lățimea scărilor și a ușilor;
    • distanța dintre lucrare și ieșirea din clădire;
    • accesul până la curte, stradă sau container;
    • existența porților, gangurilor sau pasajelor înguste;
    • posibilitatea opririi sau staționării unei autoutilitare;
    • restricțiile impuse de asociația de proprietari sau de vecinătăți.

    O lucrare executată la parter, cu acces direct și container amplasat lângă clădire, nu poate fi comparată cu aceeași lucrare realizată la un etaj superior, fără lift și cu evacuare manuală pe scări.

    În al doilea caz, fiecare sac sau fragment trebuie manipulat de mai multe ori. Crește atât timpul de lucru, cât și solicitarea fizică a echipei.

    Se poate folosi un tobogan de evacuare la orice etaj?

    Nu. Faptul că lucrarea se află la etaj nu înseamnă automat că poate fi montat un tobogan pentru moloz.

    Înainte de montaj trebuie verificat:

    • dacă există un punct sigur de fixare;
    • dacă balconul, fereastra sau fațada permit ancorarea;
    • dacă traseul este liber;
    • dacă nu există cabluri, copertine sau aparate de aer condiționat;
    • dacă zona de descărcare poate fi izolată și securizată;
    • dacă toboganul poate descărca direct într-un container;
    • dacă montajul nu afectează fațada sau proprietățile vecine.

    Nici toate materialele nu pot fi evacuate prin tobogan. Grinzile, bucățile lungi de lemn, tabla, elementele metalice, barele de armătură și fragmentele foarte mari sau grele pot bloca ori deteriora sistemul.

    Materialele trebuie fragmentate la dimensiuni controlabile înainte de evacuare, iar această operațiune presupune manoperă suplimentară.

    De ce amplasarea containerului nu este o simplă formalitate

    Nu este suficient să existe aparent un loc liber lângă clădire.

    Trebuie analizat dacă:

    • autospeciala poate intra și manevra;
    • există spațiu pentru descărcarea și ridicarea containerului;
    • cablurile aeriene, copacii sau balcoanele permit manevrarea;
    • terenul suportă greutatea containerului încărcat;
    • accesul este permis și poate fi menținut pe durata lucrării;
    • amplasarea blochează trotuarul, carosabilul, porțile sau intrările;
    • rămâne liber accesul pentru vehiculele de intervenție;
    • sunt necesare aprobări pentru ocuparea temporară a domeniului public.

    Uneori containerul poate fi amplasat doar la o distanță considerabilă față de punctul de evacuare. În acest caz apare transportul manual sau cu mijloace intermediare, iar costul logistic crește.

    Trebuie verificată și posibilitatea ridicării ulterioare a containerului. Un container poate fi amplasat într-un loc aparent accesibil, dar poate deveni imposibil de ridicat dacă zona este blocată ulterior de alte vehicule.

    Acoperișurile vechi pot ascunde riscuri serioase

    La decopertarea sau demolarea acoperișurilor, estimarea făcută exclusiv din fotografii este deosebit de riscantă.

    Un acoperiș vechi poate ascunde:

    • căpriori slăbiți;
    • lemn putrezit;
    • elemente atacate de carii sau alte insecte xilofage;
    • deformări ale șarpantei;
    • reparații improvizate;
    • astereală degradată;
    • mai multe straturi de învelitoare;
    • coșuri de fum instabile;
    • elemente metalice corodate;
    • zone nesigure pentru deplasarea muncitorilor.

    Trebuie verificat și modul în care echipa ajunge pe acoperiș, dacă sunt necesare schele, nacele sau sisteme de lucru la înălțime și dacă există linii electrice în apropiere.

    Evacuarea materialelor este la fel de importantă. Țigla, tabla, lemnul, membranele și elementele metalice nu pot fi aruncate sau evacuate fără control.

    Un acoperiș vechi nu înseamnă doar îndepărtarea învelitorii. Poate deveni o lucrare complexă, care necesită etapizare, sprijiniri și măsuri suplimentare de protecție.

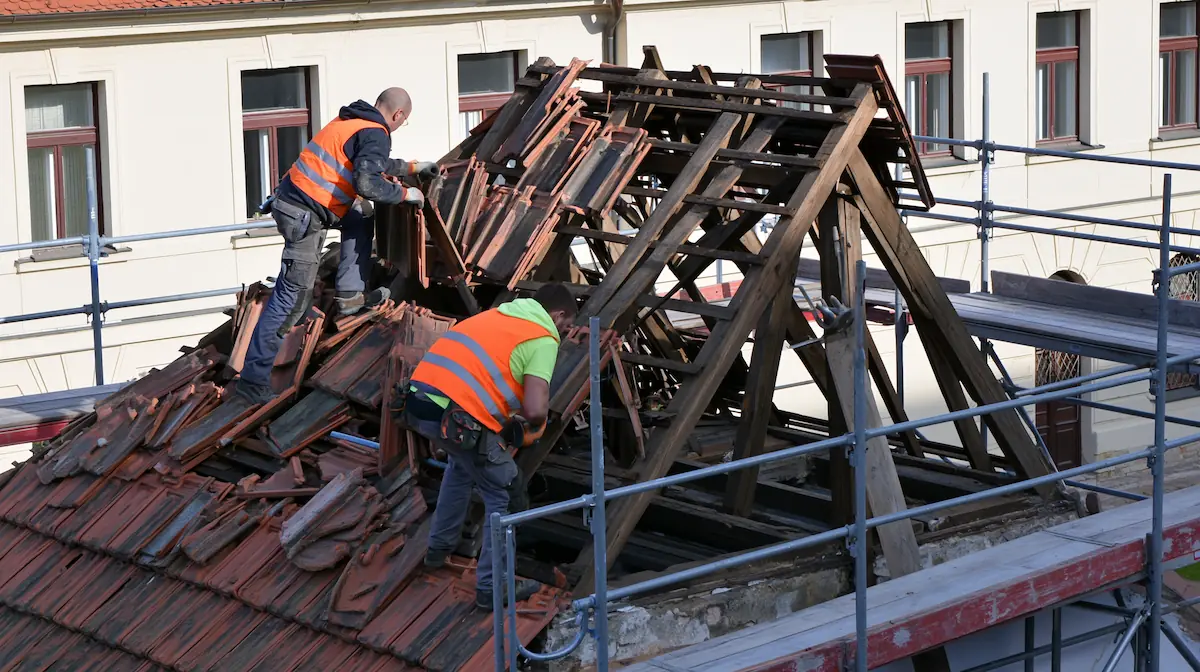

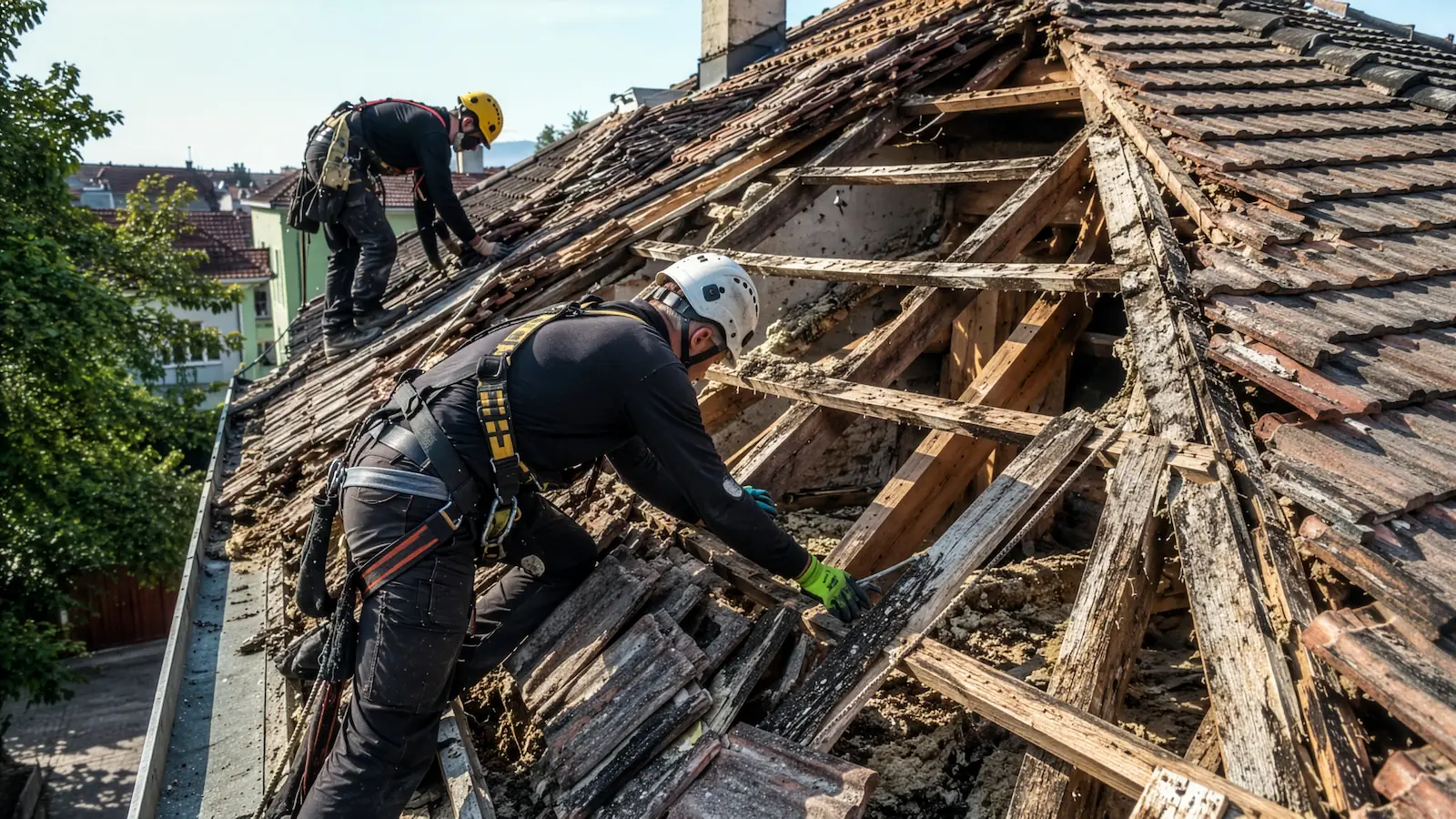

    decopertare manuală acoperiș vechi cu lemn putrezit

    Structurile vechi nu pot fi evaluate superficial

    În clădiri vechi, anexe, poduri, mansarde sau construcții degradate apar frecvent situații care nu pot fi apreciate corect fără inspecție directă:

    • ziduri fisurate;
    • grinzi tăiate sau slăbite;
    • planșee deformate;
    • șarpante instabile;
    • fundații degradate;
    • intervenții vechi executate necorespunzător;
    • elemente care se sprijină accidental unele pe altele.

    În asemenea cazuri, metoda de lucru este mai importantă decât viteza.

    Poate fi necesară demolarea manuală controlată, lucrul în etape, sprijinirea provizorie, fragmentarea în bucăți mici și manipularea atentă a fiecărui element.

    Atunci când există suspiciuni privind elemente structurale sau portante, poate fi necesară evaluarea unui inginer structurist și întocmirea documentației corespunzătoare înainte de intervenție.

    De ce evacuarea molozului nu se calculează doar după suprafață

    Cantitatea de moloz este frecvent subestimată.

    După desprindere și fragmentare, materialele nu mai ocupă același volum ca în forma compactă. În funcție de tipul materialului și dimensiunea fragmentelor, volumul rezultat poate ajunge aproximativ la 1,4–1,8 ori volumul inițial.

    De exemplu, o șapă sau un zid ocupă un volum compact înainte de demolare. După spargere, între fragmente rămân goluri, iar volumul ocupat în saci, recipiente sau container crește.

    Costul evacuării poate include:

    • adunarea materialului;
    • fragmentarea;
    • sortarea;
    • însăcuirea;
    • încărcarea;
    • transportul prin interiorul clădirii;
    • coborârea pe scări;
    • distanța până la container;
    • încărcarea în autoutilitară sau container;
    • numărul curselor;
    • transportul și predarea deșeurilor.

    Greutatea materialelor diferă considerabil. Betonul, cărămida și șapa sunt mult mai dense decât rigipsul, lemnul sau materialele termoizolante.

    Din acest motiv, evacuarea nu poate fi estimată corect doar printr-o fotografie sau prin numărul de metri pătrați demolați.

    Sunt suficiente fotografiile și filmările?

    Fotografiile, filmările și explicațiile clientului sunt utile pentru o evaluare preliminară. Ele ne ajută să înțelegem tipul general al lucrării și să oferim, în anumite situații, un interval orientativ.

    Totuși, imaginile nu arată întotdeauna:

    • grosimea reală a elementelor;
    • numărul straturilor;
    • densitatea materialelor;
    • armătura ascunsă;
    • starea structurii;
    • instalațiile îngropate;
    • spațiul real de manevră;
    • traseul complet de evacuare moloz;
    • posibilitatea amplasării containerului;
    • nevoia unor echipamente speciale.

    O fotografie surprinde ceea ce este vizibil. Vizionarea urmărește și ceea ce poate influența efectiv execuția.

    De ce nu promitem un preț „din burtă”

    Unele echipe comunică rapid un preț mic pentru a obține lucrarea. După începerea demolării apar suplimente, renegocieri, întârzieri și conflicte.

    Un asemenea preț nu este neapărat o ofertă bună. Poate fi doar o sumă incompletă, din care lipsesc evacuarea, protecțiile, transportul, dificultățile de acces sau operațiunile descoperite ulterior.

    Preferăm să oferim de la început o evaluare realistă, bazată pe ceea ce poate fi verificat.

    Oferta finală se stabilește pentru lucrările și condițiile constatate la vizionare. Dacă după începerea lucrării apar situații ascunse care nu puteau fi identificate în mod rezonabil anterior, acestea trebuie prezentate și discutate cu beneficiarul înainte de continuarea intervenției.

    Astfel se evită modificarea unilaterală a prețului și se păstrează o relație comercială clară.

    Ce stabilim în timpul vizionării

    Vizionarea ne permite să verificăm:

    • ce anume se demolează;
    • ce elemente trebuie păstrate;
    • materialele și grosimile vizibile;
    • metoda de demolare;
    • existența unor riscuri structurale;
    • instalațiile care trebuie protejate;
    • protecțiile necesare în interior;
    • traseul de evacuare;
    • posibilitatea folosirii liftului;
    • posibilitatea montării unui tobogan;
    • amplasarea containerului;
    • distanța de transport manual;
    • numărul necesar de muncitori;
    • echipamentele și consumabilele;
    • durata estimată a intervenției;
    • volumul probabil de moloz.

    Rezultatul este o ofertă fundamentată pe situația constatată, nu pe presupuneri.

    Clientul poate înțelege ce operațiuni sunt incluse, ce condiții au fost luate în calcul și ce situații nu pot fi confirmate înainte de desfacerea elementelor ascunse.

    Concluzie

    Nu evităm să oferim prețuri ferme fără vizionare din comoditate. Procedăm astfel pentru că vrem să lucrăm corect, responsabil și transparent.

    În demolări pot apărea diferențe majore între ceea ce se vede și ceea ce există în realitate:

    • beton armat care trebuie spart manual;
    • armătură care necesită secționare repetată;
    • straturi succesive de finisaje și șape;
    • instalații active ascunse;
    • structuri vechi sau instabile;
    • acces dificil;
    • imposibilitatea montării unui tobogan;
    • lipsa spațiului pentru container;
    • acoperișuri degradate;
    • cantități de moloz mai mari decât estimarea inițială.

    O evaluare la fața locului permite stabilirea metodei de lucru, a protecțiilor, a logisticii și a operațiunilor incluse în ofertă.

    Astfel, clientul știe ce plătește, iar echipa poate organiza lucrarea fără promisiuni nerealiste, costuri inventate pe parcurs sau renegocieri provocate de aspecte care puteau fi verificate înainte.

  • Cum se demolează corect un acoperiș vechi: sprijinire, siguranță și etape de lucru

    Demolarea unui acoperiș vechi începe cu verificarea structurii și asigurarea temporară a elementelor care pot ceda în timpul lucrării. La casele vechi — mai ales mansarde, șarpante din lemn, acoperișuri cu țiglă grea sau clădiri trecute prin infiltrații, tasări ori intervenții anterioare — demolarea trebuie făcută controlat. Altfel, o parte din acoperiș, planșeu sau pereții de sprijin se pot deplasa necontrolat, iar pagubele și riscurile cresc rapid.

    În acest ghud de demolare acoperis vechi, explicăm, etapă cu etapă, cum se asigură și se demolează în siguranță un acoperiș vechi, ce echipamente de susținere se folosesc, cum se gestionează situațiile speciale precum azbestul, și ce aspecte legale trebuie verificate înainte de a începe.

    1. Evaluarea inițială a acoperișului

    Prima etapă este inspecția vizuală și tehnică a întregului ansamblu. Se verifică starea căpriorilor, a grinzilor principale și a cosoroabelor, se identifică zonele cu lemn putrezit, infiltrațiile vechi, fisurile în pereți și eventualele deformări ale acoperișului. Tot acum se estimează greutatea învelitorii existente și se analizează accesul pentru muncitori și traseul de evacuare a molozului.

    Un acoperiș vechi poate arăta stabil din exterior, dar să aibă elemente serios slăbite în interior. De aceea, înainte de orice intervenție, se identifică exact zonele care trebuie susținute, astfel încât lucrarea să poată fi planificată corect, nu improvizată pe parcurs.

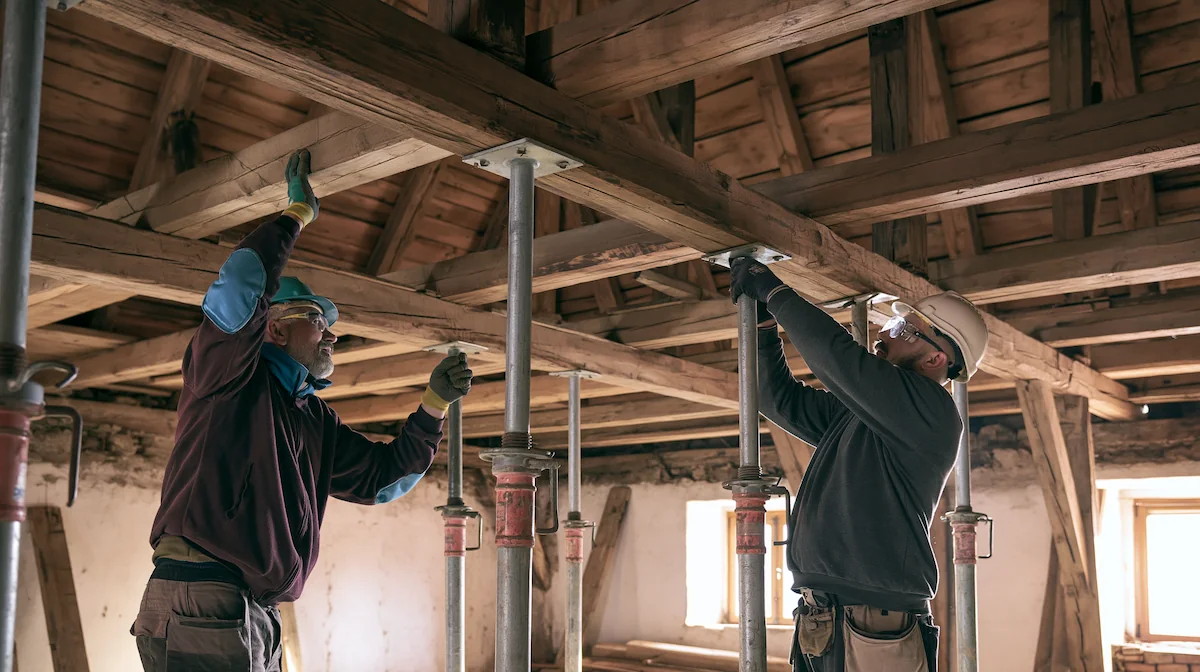

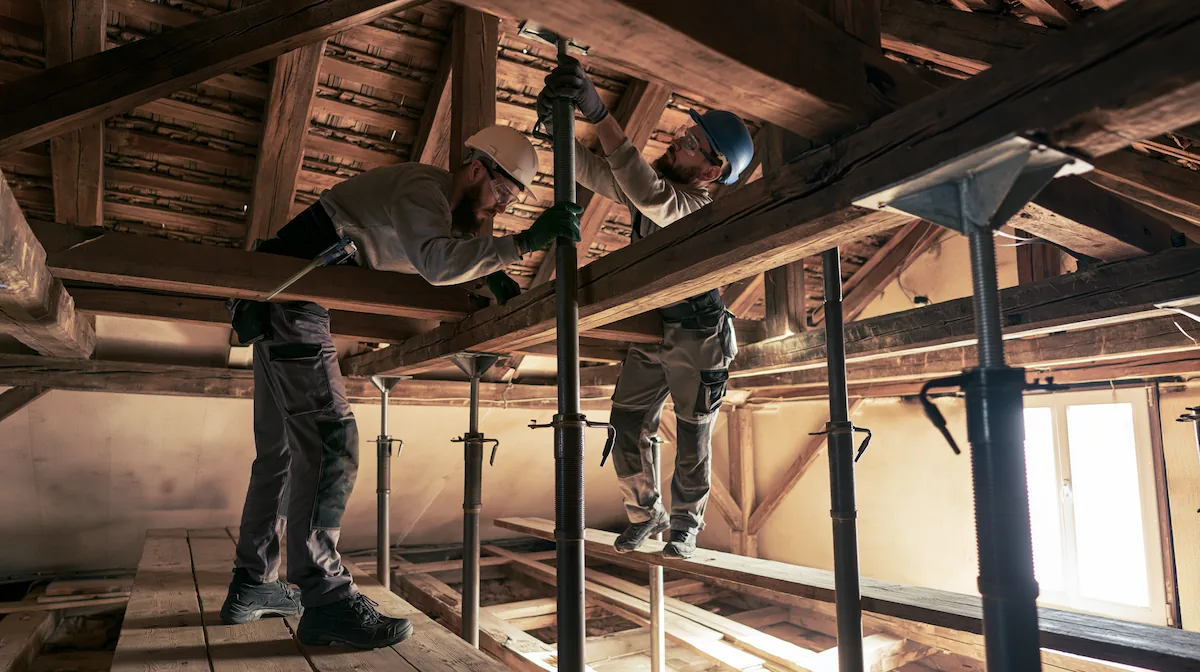

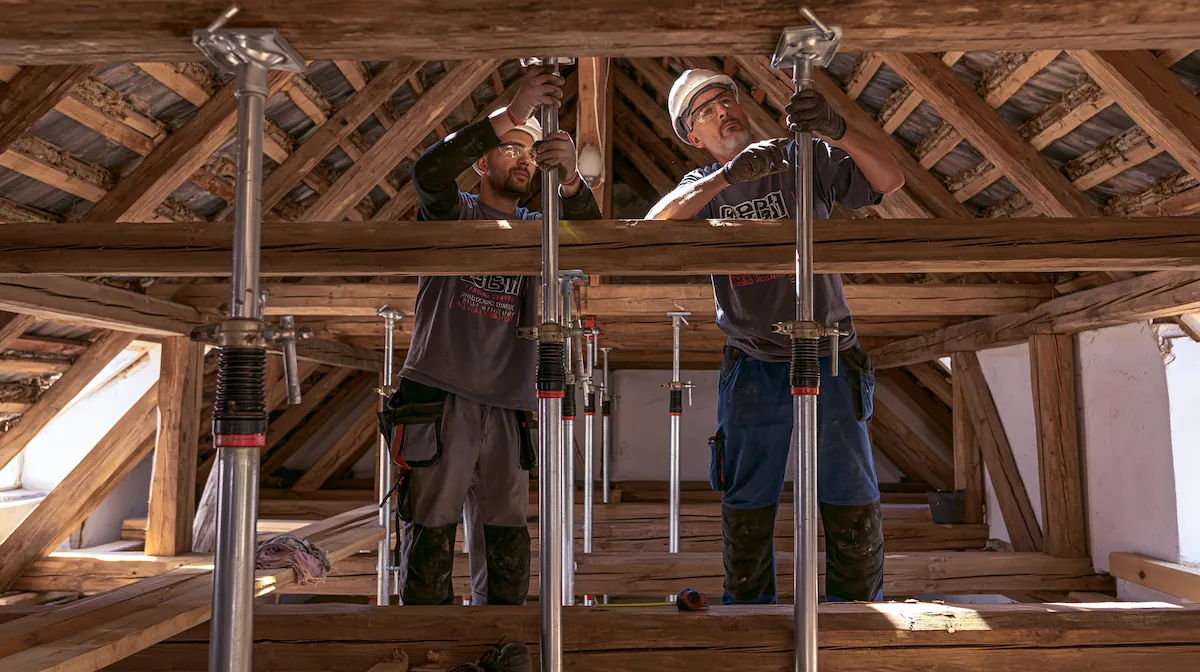

    Demolare acoperiș vechi — sprijinirea temporară a structurii cu popi metalici

    2. Sprijinirea temporară a structurii

    Inainte de decopertare sau de demontarea șarpantei, se montează sisteme temporare de susținere. Acestea pot include popi metalici reglabili, grinzi temporare de repartizare, schele interioare, platforme de lucru, contravântuiri și sisteme de sprijin dedicate pentru pereți sau planșeu. Rolul lor este să preia temporar o parte din greutate și să împiedice deplasarea sau prăbușirea accidentală a elementelor vechi.

    Lucrările temporare de susținere nu se montează „la ochi”. Ele trebuie gândite pentru sarcinile previzibile, iar la mansarde popii se poziționează sub grinzi sau sub elementele portante ale șarpantei, nu la întâmplare. Sprijinul trebuie să transmită sarcina către zone capabile să o suporte — planșeu, grinzi, pereți portanți sau alte elemente verificate în prealabil. Acolo unde structura e complexă sau incertă, această etapă merită validată de un inginer constructor.

    3. Protecția casei înainte de demolare

    Un acoperiș deschis înseamnă risc de apă, praf și deteriorări interioare. De aceea, înainte de intervenție, se pregătesc folii sau prelate pentru protecție temporară, traseul de evacuare a materialelor, protecția pentru planșee și delimitarea clară a zonei de lucru. Se asigură containere sau saci pentru moloz, un acces sigur pentru muncitori și se verifică instalațiile electrice din pod sau mansardă, care trebuie scoase de sub tensiune înainte de a începe.

    Nu se lucrează haotic. Un șantier pregătit din timp face demolarea mai rapidă, mai controlată și mai sigură, reducând atât riscul de accident, cât și riscul de pagube colaterale în interiorul casei.

    4. Echipament de protecție și lucrul la înălțime

    Demolarea acoperișurilor presupune lucru la înălțime, una dintre cele mai riscante categorii de lucrări din construcții. Muncitorii trebuie echipați corespunzător: hamuri de siguranță, linii de viață sau puncte de ancorare, căști, încălțăminte de protecție, mănuși și ochelari. Schelele și platformele de lucru trebuie montate stabil și prevăzute cu balustrade și borduri de protecție, pentru a preveni atât căderea persoanelor, cât și a materialelor.

    La fel de important este și factorul meteo. Nu se demolează pe vânt puternic, ploaie, polei sau îngheț, pentru că suprafețele devin alunecoase, vizibilitatea scade și manevrarea materialelor pe înălțime devine periculoasă. O echipă serioasă amână lucrarea atunci când condițiile o cer, în loc să forțeze.

    Demolare acoperiș vechi — sprijinirea temporară a structurii cu popi metalici

    5. Atenție specială: azbestul în acoperișurile vechi

    Multe acoperișuri construite între anii ’60 și ’90 conțin plăci ondulate de azbociment, cunoscute popular ca „eternit” sau „plăci de azbest”. Acestea nu se sparg, nu se taie cu flexul și nu se demolează ca un material obișnuit, pentru că eliberează fibre de azbest periculoase pentru sănătate.

    Dacă există suspiciunea că învelitoarea conține azbest, lucrarea de îndepărtare trebuie făcută de o firmă autorizată pentru manipularea acestui tip de deșeu, cu echipament special și cu evacuare și depozitare reglementată. Identificarea corectă a materialului înainte de demolare este esențială — atât pentru siguranța echipei, cât și pentru respectarea legislației privind deșeurile periculoase.

    6. Când ai nevoie de autorizație și când nu

    Aici regula de bază din Legea 50/1991 este simplă și merită reținută: contează dacă faci o reparație sau o modificare. Legea spune că lucrările de construcții se execută numai pe baza unei autorizații de construire sau de desființare, dar prevede și excepții clare pentru reparații.

    Concret, la acoperișuri nu este nevoie de autorizație atunci când doar repari sau înlocuiești învelitoarea — de exemplu schimbi țigla sau membrana hidroizolantă — și păstrezi aceeași formă a acoperișului, fără să modifici structura de rezistență. Reparațiile la acoperișuri, învelitori sau terase, atunci când nu se schimbă forma acestora și materialele din care sunt executate, intră în categoria lucrărilor exceptate de la autorizare.

    În schimb, ai nevoie de autorizație când intervenția modifică structura, forma, înălțimea sau aspectul exterior al clădirii — adică atunci când nu mai vorbim de o simplă reparație, ci de o modificare reală a construcției. Demontarea totală a unei șarpante și refacerea acoperișului cu altă formă sau alt sistem constructiv depășește zona de „reparație” și intră, ca regulă, sub obligația de autorizare.

    Există și o categorie aparte: clădirile clasate ca monumente istorice, cele aflate în zone protejate sau cu valoare arhitecturală deosebită. Pentru acestea, chiar și lucrări care în mod normal ar fi scutite pot necesita autorizație. Dacă te afli într-o astfel de zonă, verificarea prealabilă cu autoritatea locală nu este opțională.

    Pentru că încadrarea exactă depinde de fiecare caz în parte, cel mai sigur pas înainte de o lucrare de amploare este obținerea unui certificat de urbanism de la primărie — documentul îți spune negru pe alb dacă ai nevoie de autorizație de desființare și ce avize sunt necesare. Executarea lucrărilor de demolare fără autorizație, atunci când aceasta era obligatorie, constituie contravenție și se sancționează cu amendă.

    La calcane comune sau elemente partajate cu vecinii, este recomandat și acordul scris al acestora, pentru a evita disputele ulterioare. Iar gestionarea deșeurilor rezultate din demolare este la rândul ei reglementată: molozul, lemnul, metalul și mai ales materialele periculoase precum azbestul trebuie evacuate și predate conform normelor în vigoare. O firmă serioasă clarifică toate aceste aspecte cu beneficiarul de la început, ca să nu apară surprize pe parcurs.

    Sistem de popi metalici montat pentru susținerea șarpantei în timpul unei demolări controlate

    7. Demontarea învelitorii

    Prima parte efectivă a demolării este îndepărtarea învelitorii: țiglă ceramică, tablă, șindrilă, carton bituminos, astereală deteriorată și elemente de tinichigerie. Materialele se scot progresiv, pe zone, nu se aruncă necontrolat și nu se încarcă excesiv planșeul mansardei. La acoperișurile vechi, greutatea acumulată într-un singur punct poate deveni periculoasă, de aceea descărcarea trebuie făcută echilibrat și evacuarea făcută din mers.

    8. Demontarea asterelei și a elementelor secundare

    După îndepărtarea învelitorii, se trece la elementele secundare: șipci, contrașipci, astereală, folie veche, izolații deteriorate și resturi de lemn. Această etapă arată de obicei adevărata stare a acoperișului. Lemnul ascuns, care nu se vedea sub învelitoare, poate fi putrezit, crăpat, atacat biologic sau slăbit în zonele de contact cu zidăria — motiv în plus pentru ca sprijinirile temporare să rămână pe poziție până la final.

    9. Demontarea controlată a șarpantei

    Șarpanta nu se taie la întâmplare. Se demontează în ordinea corectă, de sus în jos și pe tronsoane. În general, se mențin sprijinirile temporare, se descarcă treptat greutatea, se demontează mai întâi elementele secundare, iar elementele principale se taie sau se desfac doar după verificare. Materialele se evacuează imediat, păstrând în permanență stabilitatea pereților și a planșeului.

    Dacă acoperișul este legat de pereți vechi, coșuri de fum, calcane sau grinzi afectate, se lucrează și mai prudent. În astfel de cazuri, demolarea trebuie tratată ca lucrare structurală, nu ca o simplă curățenie, și poate necesita supraveghere tehnică de specialitate

    10. Evacuarea materialelor

    Materialele rezultate din demolare trebuie evacuate organizat și sortate: lemnul separat, țigla și molozul separat, metalul separat, materialele izolatoare separat, iar deșeurile potențial periculoase verificate și tratate distinct. Un șantier curat este un șantier mai sigur. Molozul lăsat în mansardă crește riscul de accident, supraîncarcă planșeul și încetinește lucrarea.

    11. Protecția temporară după demolare

    După îndepărtarea acoperișului, casa nu trebuie lăsată expusă. Se montează protecții temporare împotriva ploii și vântului: prelate tensionate, folii de protecție, acoperiri provizorii și închideri temporare ale golurilor. Această etapă este critică — o ploaie puternică într-o casă descoperită poate produce pagube mai mari decât demolarea propriu-zisă.

    12. De ce contează demolarea controlată

    Un acoperiș vechi nu este doar un strat de țiglă peste casă. Este un sistem de greutăți, reazeme și legături. Când scoți o parte din el, restul structurii reacționează. De aceea, o lucrare corectă urmărește trei obiective simultan: siguranța muncitorilor, protejarea casei și pregătirea corectă pentru noul acoperiș. Demolarea bună nu înseamnă forță brută, ci ordine, susținere, verificare și demontare etapizată.

    Muncitori demontând învelitoarea de țiglă a unui acoperiș pe zone, în timpul decopertării

    Concluzie

    Înainte de demolarea unui acoperiș vechi, structura trebuie verificată, sprijinită și protejată. Popii metalici, schelele, grinzile temporare și protecțiile provizorii nu sunt detalii opționale, ci elemente care reduc riscul de prăbușire, infiltrații și deteriorări suplimentare. La fel, echipamentul de protecție, atenția la azbest și verificarea aspectelor legale fac diferența între o lucrare profesionistă și un risc inutil. O echipă serioasă nu începe prin a dărâma, ci prin a asigura.

    Vezi serviciile noastre de demolări

    Întrebări frecvente

    Am nevoie de autorizatie pentru a demola un acoperis ?

    Depinde dacă faci o reparație sau o modificare. Dacă doar înlocuiești învelitoarea (țiglă, membrană) păstrând aceeași formă a acoperișului, în general nu ai nevoie de autorizație. Dacă modifici structura, forma sau sistemul constructiv — sau dacă imobilul e monument istoric ori în zonă protejată — este nevoie de autorizație de desființare. Cel mai sigur pas este obținerea unui certificat de urbanism de la primărie înainte de a începe.

    Cum recunosc dacă acoperișul conține azbest?

    Plăcile ondulate de tip „eternit”, frecvente la construcțiile din anii ’60–’90, sunt principalul indiciu. Dacă există dubii, materialul trebuie identificat înainte de demolare, iar îndepărtarea făcută de o firmă autorizată, întrucât azbestul este un deșeu periculos.

    De ce nu se demoleaza direct fara sprijiniri ?

    Pentru că un acoperiș vechi este un sistem de greutăți interconectate. Fără sprijiniri temporare, demontarea unei părți poate provoca deplasarea sau prăbușirea necontrolată a altor elemente, punând în pericol muncitorii și casa.

    Cât durează demolarea unui acoperiș vechi?

    Variază în funcție de mărime, tipul învelitorii, starea șarpantei și accesul la șantier. O evaluare la fața locului permite o estimare realistă a timpului și a costurilor.

  • Demolări București: Când puterea fără control, graba sau ignoranța provoacă daune majore…

    Demolările în București ascund riscuri pe care în aproape 20 de ani de meserie le-am văzut cu ochii mei — accidente pe care nicio listă de verificare nu le putea anticipa complet

    Nu scriu acest articol ca să sperii pe nimeni. Îl scriu pentru că fiecare dintre cazurile de mai jos m-a costat ceva – bani, timp, somn sau toate trei odată.

    Muncitor cu pickhammer la decopertarea faianței într-o baie din bloc, București

    Coloana de apă spartă la decopertarea faianței

    E probabil cel mai frecvent accident în renovările de baie din blocurile românești. Faianta veche ascunde trasee de instalații sanitare care, în construcțiile comuniste, nu respectă întotdeauna planurile originale – dacă planurile mai există.

    Muncitorul lucrează cu pickhammer-ul și sparge o coloană de apă sub presiune. În câteva secunde ai inundație activă. În câteva minute, apa a ajuns la două-trei etaje sub tine. Până oprești coloana, dai explicații vecinilor și chemi un instalator, paguba e deja făcută — și cuantificarea ei vine abia după ce se usucă totul.

    Ce facem noi înainte de orice intervenție: discuție cu administratorul blocului, oprirea apei pe coloană, sondaje de verificare acolo unde traseele sunt incerte. Nu e birocrație – e diferența dintre un șantier și un dezastru.

    Capcana turnată în placă – cazul care m-a costat o amendă ISC

    Acesta e cazul care mă urmărește cel mai tare, pentru că nu există lecție simplă de tras din el. S-a întâmplat într-o baie de bloc, la o lucrare de decopertare a gresiei vechi.
    In mijlocul plăcii de beton, camuflată perfect sub gresie, se afla o secțiune pătrată – nu un decupaj ulterior, nu o improvizație grosieră. Placa fusese turnată așa de la început, pentru că acea porțiune avusese altă destinație constructivă. Totul era perfect executat, fără niciun semn vizibil că sub gresie nu se află beton continuu. Nicio marcare, nicio documentație, nicio anomalie detectabilă la inspecție vizuală.
    Muncitorul a călcat pe zona aceea. A căzut prin deschidere, a străpuns plafoanele de rigips ale etajului inferior și a aterizat cu o ploaie de moloz la mai puțin de un metru de o femeie însărcinată care se afla în apartamentul de dedesubt . Prin miracol, nimeni nu a fost grav rănit. Eu am primit amendă de la ISC. Nu am contestat-o cu prea multă convingere, pentru că înțeleg logica: răspunderea pentru securitatea șantierului îți aparține indiferent de surprizele pe care le ascunde construcția. Asta e partea grea a meseriei – ești responsabil inclusiv pentru ce nu știai.

    Ce am schimbat după: la orice decopertare pe orizontală în blocuri vechi, facem mai întâi sondaje manuale în mai multe puncte ale plăcii. Batem, ascultăm, verificăm. Durează o oră în plus. Nu am mai pățit-o de atunci.

    Prăbușirea la Zaventem – când pământul cedează sub tine

    Muncitor cu pickhammer demolând o clădire veche din pământ și cărămidă, Belgia

    O clădire rurală veche din Belgia, construită din pământ și cărămidă. Genul de structură care arată solidă la suprafață și e imprevizibilă în interior. Muncitorul lucra cu pickhammer-ul când podeaua a cedat brusc sub el. S-a prăbușit la nivelul inferior împreună cu tot ce se afla în jur.
    Clădirile vechi din materiale tradiționale – pământ bătut, chirpici, cărămidă nearmasă – au un comportament structural pe care nicio privire din prag nu îl poate evalua corect. Umiditatea acumulată în decenii, intervenții anterioare necunoscute, degradarea lentă a materialului – toate pot transforma o structură aparent stabilă într-o capcană . Am scăpat cu bine. Muncitorul nu a avut consecințe grave. Dar imaginea aceea nu se uită.

    Regula pentru demolările în clădiri vechi din materiale tradiționale: evaluare structurală înainte de orice intervenție mecanică, lucru în secțiuni mici, niciodată cu oameni sub zona de demolat.

    Acoperișul din Belgia

    Tot din perioada belgiană. Un muncitor decoperta un acoperiș de țiglă fără să fie asigurat. A alunecat.
    A supraviețuit, dar consecințele – medicale, juridice, financiare – au fost severe. În vestul Europei, legislația privind securitatea muncii nu e negociabilă și nici aplicarea ei nu e selectivă. Răspunderea penală a angajatorului e reală și rapidă.
    In România, același scenariu se repetă pe zeci de șantiere în fiecare an. Uneori se „rezolvă” informal. Până când nu se mai rezolvă — și atunci costul uman și financiar e incomparabil mai mare decât prețul unui ham și al unei linii de viață.

    Muncitori decopertând un acoperiș de țiglă pe schelă de siguranță, lucru la înălțime

    Regula pe care o aplic fără excepție: nicio lucrare pe acoperiș fără echipament individual de protecție, linie de viață ancorată în punct fix și minim doi oameni pe șantier. Nu există condiții meteo bune sau urgență de predare care să justifice altceva.

    Ce mai poate ascunde o clădire veche

    Din experiența de pe zeci de șantiere în București și în afara țării, lista surprizelor neplăcute e mai lungă decât și-ar imagina majoritatea clienților:

    • Grinzi metalice mascate în pereți – tăiate cu flex-ul fără să se verifice dacă sunt structurale
    • Instalații electrice nedeconectate – tensiune activă în pereți aparent abandonați
    • Țevi de gaz nemarcate – descoperite după ore de lucru cu scântei în zonă
    • Azbest în tencuieli vechi sau în plăci de izolație – manipulat fără protecție respiratorie, cu consecințe care se văd abia peste ani

    În loc de concluzie

    Nu există șantier fără risc. Există însă o diferență uriașă între un risc asumat conștient, cu măsuri de prevenție, și un accident care se produce pentru că nimeni nu a întrebat ce se află în spatele acelui perete sau sub acea podea.
    Planificarea, expertiza și controlul lucrărilor nu elimină complet neprevăzutul. Dar îl transformă din catastrofă în incident gestionabil.
    Asta e, până la urmă, diferența dintre o firmă care rezistă aproape 20 de ani pe piață și una care dispare după primul dosar la ISC.
    Înainte de orice demolare, facem o evaluare a riscurilor la fața locului. Sună-ne.

  • Etapele complete ale unei renovări – ghidul pas cu pas pentru un proiect reușit

    Dacă te gândești să renovezi un apartament în București sau în Ilfov, probabil ai auzit sintagma „renovare completă”. Dar ce înseamnă, de fapt, acești pași? Ce implică fiecare etapă și cum arată un proces organizat?

    Pentru că am văzut prea multe renovări începute cu entuziasm și terminate cu nervi, cheltuieli neprevăzute și termene depășite, am decis să scriu acest ghid. O să descriu fiecare etapă a unei renovări complete – de la protecția șantierului până la curățenia finală și predarea cheilor.

    Fie că ești proprietar și vrei să știi la ce să te aștepți, fie că ești în căutarea unei echipe serioase, acest articol îți va oferi o imagine de ansamblu completă.

    Vizualizare 3D structură interior casă înainte de intervenția echipei de demolări București și Ilfov

    📌 De ce este important să cunoști etapele

    O renovare reușită nu înseamnă doar finisaje frumoase, ci și o execuție în ordinea corectă. Să bagi gletul înainte de a trage noile instalații electrice sau să pui parchetul înainte de șapă înseamnă să riști să faci dublă muncă și să arunci bani pe fereastră.

    Cu ajutorul acestui ghid, vei înțelege exact ce se întâmplă în apartamentul tău, în fiecare săptămână, și vei putea discuta informat cu echipa de renovări.

    🧱 1. Pregătirea șantierului și protecția

    Orice lucrare începe cu o planificare atentă și cu măsuri de protecție.

    • Evaluarea inițială – verificăm starea pereților, instalațiilor, umidității.
    • Întocmirea devizului și graficului – stabilim costurile și termenele.
    • Obținerea avizelor – dacă se impun modificări structurale, ne asigurăm că avem toate aprobările necesare.
    • Protecția scării blocului – montăm panouri pe ușa apartamentului, protejăm liftul și căile de acces.
    • Acoperirea mobilierului și a finisajelor care rămân – folii de protecție, carton, benzi adezive.

    💡 Sfat: O protecție bine făcută previne conflictele cu vecinii și păstrează curățenia pe tot parcursul șantierului.

    🔨 2. Demolări și decopertări

    Aceasta este etapa în care „facem praf” vechiul pentru a construi noul.

    • Decopertarea finisajelor – îndepărtăm zugrăvelile, gleturile și tencuielile neaderente.
    • Demontarea parchetului, gresiei, faianței – inclusiv a stratului de dedesubt.
    • Demontarea ușilor, obiectelor sanitare, corpurilor de iluminat.
    • Demolarea pereților interiori (dacă este cazul) – cărămidă sau gips-carton.
    • Spargeri în pereți pentru noi trasee de instalații.
    • Îndepărtarea molozului – curățenie generală după demolări.

    ⚠️ Atenție: Demolările se fac doar după ce instalațiile care rămân (gaz, apă) sunt sigilate corespunzător.

    Proiect tehnic în etapa de renovare completă și demolări interioare București

    🔌 3. Instalații – etapa ascunsă

    ⚡ Electrice

    • Trasarea noilor circuite pentru prize, întrerupătoare, aer condiționat, plită electrică.
    • Montarea dozelor și a tubulaturii.
    • Schimbarea tabloului electric și a siguranțelor (dacă este cazul).
    • Pregătirea pentru sisteme smart home (opțional).

    🚰 Sanitare

    • Spargeri pentru noile trasee de apă rece, apă caldă și canalizare.
    • Montarea țevilor PPR sau PEX.
    • Montarea coloanelor de ventilație (dacă este cazul).
    • Testarea sub presiune a instalațiilor.

    🔥 Termice

    • Repartizarea conductelor pentru încălzire – centrală termică, încălzire în pardoseală.
    • Montarea radiatoarelor noi sau a circuitelor pentru încălzire în pardoseală.
    • Izolarea conductelor.

    🌬️ Ventilație

    • Trasarea gurilor de ventilație (bucătărie, baie).
    • Montarea conductelor pentru ventilație mecanică (dacă se dorește).

    💡 Sfat: Nu sări peste testarea instalațiilor înainte de a le acoperi cu șapă sau gips-carton. O scurgere descoperită după finisare înseamnă spargeri și refaceri costisitoare.

    🧱 4. Structuri interioare și zidărie

    • Zidirea pereților noi – cărămidă BCA sau gips-carton pe structură metalică.
    • Executarea șapelor – șapă uscată, semiuscată sau autonivelantă.
    • Montarea grinzilor metalice pentru deschideri mari (dacă este cazul).
    • Realizarea pereților din gips-carton – placare, compartimentare, căptușire.
    • Izolarea termică și fonică – vată minerală, polistiren.

    🧹 5. Tencuieli și șape


    • Tencuirea pereților
       – manual sau mecanic.
    • Executarea șapelor de egalizare și a șapelor autonivelante.
    • Montarea plasei sudate și a ghidajelor pentru șapă.
    • Uscarea șapei – respectăm timpii de uscare recomandați.

    ⏱️ Durată: Uscarea completă a unei șape poate dura între 7 și 21 de zile, în funcție de grosime și de condițiile din apartament. Nu grăbi această etapă!

    Integrare sistem smart home și monitor videointerfon în proiecte de renovări premium București – Demolari24h.ro

    🎨 6. Finisaje interioare – pregătire


    Aici începe partea estetică propriu-zisă.

    • Gletuirea pereților și plafoanelor – glet grosier și finisaj.
    • Șlefuirea gletului – obținem o suprafață perfect netedă.
    • Aplicarea stratului de amorsă (grund) – pentru o aderență optimă.
    • Colțare cu profile de colț – metalice sau PVC, pentru colțuri drepte și rezistente.

    🧱 7. Finisaje – placări ceramice și piatră

    Dacă ai băi, bucătării sau holuri cu gresie/faianță, acum este momentul.

    • Montarea gresiei și faianței – inclusiv tăieri speciale, modele, rosturi.
    • Executarea rosturilor și etanșarea – chit special pentru dușuri și zone umede.
    • Montarea plintelor din gresie (dacă este cazul).
    • Placarea cu piatră naturală sau artificială (opțional).

    🪵 8. Finisaje – parchet și pardoseli

    În camerele de zi, dormitoare, holuri, vine rândul parchetului.

    • Montarea stratului de izolație fonică sub parchet.
    • Montarea parchetului laminat, stratificat sau masiv – flotant sau lipit.
    • Montarea plintelor decorative.
    • Finisarea pardoselilor din rășină sau beton șlefuit (dacă se dorește).
    Finisaje interioare premium și tâmplărie de lux după procesul de demolări apartamente București – Demolari24h.ro

    🚪 9. Finisaje – tâmplărie și mobilier

    Odată ce pereții și podelele sunt gata, montăm ușile, ferestrele și mobilierul.

    • Montarea ușilor interioare și a tocurilor.
    • Montarea ferestrelor (dacă se schimbă).
    • Montarea mobilierului – bucătărie, dressing, corpuri baie.
    • Montarea blaturilor de lucru – granit, quartz, ceramică, lemn.
    • Montarea obiectelor sanitare – wc, chiuvetă, cadă, cabină de duș.
    • Montarea oglinzilor și accesoriilor – prosopare, suporturi.

    🖌️ 10. Finisaje – zugrăveli și decor

    • Aplicarea vopselei lavabile pe pereți și plafoane – două straturi.
    • Aplicarea tapetului sau a finisajelor decorative – beton decorativ, microciment, stuc.
    • Vopsirea ușilor și a elementelor metalice (dacă este cazul).

    💡 11. Montaje finale

    • Montarea corpurilor de iluminat – lustre, spoturi, benzi LED.
    • Montarea întrerupătoarelor și prizelor.
    • Montarea termostatelor și a sistemelor de climatizare.
    • Montarea electrocasnicelor – plită, cuptor, hotă, frigider, mașină de spălat.
    • Montarea sistemelor de siguranță – alarmă, senzori.

    🧹 12. Curățenie și predare

    • Curățenie generală după renovare – ștergerea prafului fin, spălarea geamurilor.
    • Verificarea funcționării tuturor instalațiilor – fiecare priză, robinet, radiator.
    • Remedierea eventualelor defecțiuni mici.
    • Predarea cheilor și a documentației – planuri, certificări, garanții.
    • Îndrumarea clientului – cum să întrețină noile finisaje.
    Living minimalist cu design modern, ilustrând calitatea execuției după lucrări de decopertare și demolări București și Ilfov

    🏁 Concluzie

    O renovare completă este un proiect complex, dar cu o echipă experimentată și o planificare riguroasă, rezultatul poate fi exact ceea ce ți-ai imaginat. Fiecare pas din acest ghid are rolul lui, iar respectarea ordinii corecte face diferența între o lucrare durabilă și una care va necesita reparații după un an.

    Dacă ai nevoie de un partener serios pentru renovarea apartamentului tău în București sau în județul Ilfov, hai să vorbim. De la demolare până la ultimul rost de gresie, îți oferim calitate, transparență și respect față de locuința ta.

    📞 Sună-mă sau scrie-mi pentru o ofertă personalizată.
    📍 Renovări complete și finisaje în București și Ilfov.


    ✨ Dorești să distribui acest ghid?

    Dacă ți-a fost de ajutor, te rog să dai un share pe Facebook – poate ajunge și la prietenii tăi care au nevoie de o renovare bine făcută. Și dacă ai întrebări, lasă un comentariu, îți răspund cu drag.

  • RENOVARE APARTAMENT DE LA A LA Z

    Ghid complet pentru o lucrare corecta, fara pierderi de bani si timp

    Renovarea unui apartament nu este doar o schimbare de finisaje. Este un proces complex care implică demolări controlate, refacerea instalațiilor, coordonare între echipe și decizii corecte de la început.

    Majoritatea problemelor apar din lipsa unui plan clar.

    Acest ghid îți arată pas cu pas cum se face o renovare completă, profesionistă și durabilă, de la prima discuție până la predarea finală.

    1. Consultarea inițială – unde începe diferența

    Demolare Bucuresti - Rahova

    Primul pas corect nu este demolarea. Este evaluarea profesională.

    Un specialist analizează:

    • structura pereților (ce se poate demola și ce NU)
    • instalațiile existente (electric, sanitar)
    • riscurile ascunse (fisuri, infiltrații, instalații vechi)

    👉 Aici se evită cele mai scumpe greșeli.

    Demolare Bucuresti - Depozit Berceni

    Fără un deviz clar, bugetul scapă de sub control.

    Un deviz corect include:

    • cost demolare / decopertare
    • evacuare moloz
    • materiale (adezivi, glet, instalații, finisaje)
    • manoperă pe etape
    • costuri neprevăzute (10–15%)

    👉 Regula simplă: dacă nu este scris, nu există.

    2. Etapa 1 – Demolare si decopertare

    Demolare Bucuresti - Pipera

    Aici se face baza întregii lucrări.

    Include:

    • îndepărtarea finisajelor vechi
    • demolări controlate (unde este permis)
    • evacuarea completă a deșeurilor

    Greșeală frecventă: demolări făcute haotic → costuri duble ulterior.

    3. Protectie si izolare santier

    Protejare parchet - Bucurestii Noi

    Un șantier profesionist NU distruge restul apartamentului sau blocului.

    Se face:

    • protecția spațiilor comune (lift, scară)
    • izolarea zonelor de lucru
    • controlul prafului

    👉 Asta face diferența între amatori și profesioniști.

    4. Refacerea instalatiilor ( electric + sanitar )

    Incalzire camera si pardoseala

    Aceasta este etapa critică.

    Se execută:

    • trasee electrice noi
    • tablou electric modern
    • instalații sanitare refăcute complet

    👉 Nu se improvizează. Niciodată.

    5. Tencuieli, șape și pregătirea suprafețelor

    Se aduce totul la nivel corect:

    • pereți drepți
    • pardoseli nivelate
    • suport pregătit pentru finisaje

    Dacă aici greșești → tot ce urmează arată prost.

    6. Finisaje – partea vizibilă

    Turnare Sapa Autonivelanta

    Include:

    • gresie / faianță
    • parchet
    • vopsitorii
    • obiecte sanitare

    👉 Aici se vede calitatea execuției anterioare.
    Include:

    7. Curățenie finală și predare

    Ultimul pas, dar esențial:

    predare lucrare

    curățenie profesională

    verificare detalii

    Gresie fara rost - Titan, Sector 3

    Termene realiste de execuție

    Pentru un apartament standard (2–3 camere):

    • Demolare: 2–5 zile
    • Instalații: 5–10 zile
    • Tencuieli + șape: 5–7 zile
    • Finisaje: 10–20 zile

    👉 Total: 3–6 săptămâni, în funcție de complexitate.


    Greșeli majore de evitat

    • începi fără plan și deviz
    • alegi echipa doar după preț
    • sari peste refacerea instalațiilor
    • nu protejezi șantierul
    • nu coordonezi etapele

    Concluzie :
    O renovare corectă nu înseamnă doar „să arate bine”. Înseamnă:

    • siguranță
    • durabilitate
    • execuție controlată

    Dacă vrei o renovare făcută profesionist, fără improvizații și fără surprize de cost:

    👉 Solicită o evaluare și un deviz personalizat pe demolari24h.ro

  • Perete Portant vs. Perete Separator : 4 metode prin care sa-i deosebesti

    În lucrările de demolări interioare, una dintre cele mai importante întrebări este dacă peretele pe care dorim să îl eliminăm este portant sau doar de compartimentare.

    Diferența este esențială deoarece pereții portanți fac parte din structura de rezistență a clădirii și preiau încărcările transmise de planșee și etaje.

    Ce este un perete portant

    Un perete portant este un element structural care transmite încărcările către fundație.

    El face parte din structura clădirii și lucrează împreună cu:

    • fundațiile
    • planșeele
    • stâlpii
    • grinzile

    Eliminarea sau modificarea unui perete portant fără o soluție structurală poate afecta stabilitatea întregii clădiri.


    Ce este un perete de compartimentare

    Peretele de compartimentare are rol doar de separare a spațiilor interioare.

    În majoritatea cazurilor:

    • nu face parte din structura de rezistență
    • poate fi modificat sau demolat
    • permite reorganizarea spațiilor interioare

    Totuși, chiar și în aceste situații, demolarea trebuie făcută controlat și cu protecția finisajelor existente.


    Cum se poate face diferența

    1. Grosimea peretelui

    Un prim indiciu este grosimea zidăriei:

    • 25–30 cm sau mai mult → posibil perete portant
    • 10–15 cm → de regulă perete de compartimentare
    • 7–10 cm → aproape sigur compartimentare

    Aceasta este doar o regulă orientativă, nu o confirmare structurală.


    2. Poziția în clădire

    În multe construcții:

    • pereții exteriori sunt portanți
    • pereții centrali ai clădirii sunt frecvent portanți
    • pereții care continuă pe mai multe etaje sunt de obicei structurali

    Poziția peretelui în planul clădirii oferă indicii importante.


    3. Sunetul peretelui

    Un test simplu este lovirea ușoară a peretelui.

    • sunet gol → posibil compartimentare
    • sunet plin → zidărie masivă

    Această metodă oferă doar indicii, nu o confirmare definitivă.


    4. Verificarea planului structural

    Singura metodă complet sigură este consultarea planului de structură al clădirii, unde sunt indicate:

    • zidurile portante
    • stâlpii
    • grinzile
    • deschiderile structurale

    Greșeli frecvente în demolări interioare

    În lucrările de renovare apar frecvent câteva greșeli:

    1. Se presupune că toți pereții interiori sunt de compartimentare.
    2. Se decide demolarea doar pe baza grosimii peretelui.
    3. Se execută lucrări fără verificare structurală.

    Aceste situații pot duce la probleme structurale serioase.


    Când este necesar un proiect de structură

    Un inginer structurist trebuie consultat atunci când:

    • se demolează un perete care ar putea fi structural
    • se creează deschideri mari între încăperi
    • se intervine în clădiri cu mai multe etaje

    În aceste situații pot fi necesare soluții precum:

    • grinzi metalice
    • cadre structurale
    • consolidări locale

    Aceste elemente preiau încărcările pe care le suporta peretele inițial.


    Concluzie

    Identificarea corectă a unui perete portant este primul pas într-o demolare realizată profesional.

    Înainte de orice intervenție majoră într-o locuință, structura clădirii trebuie înțeleasă și verificată.

    O demolare corect executată nu înseamnă doar îndepărtarea unui perete, ci respectarea structurii clădirii și siguranța spațiului în care trăim.

    📞Suna acum pentru o programare : 0724 760 560

    De ce sa ne alegi pe noi ?

    • Evaluare corecta a structurii inainte de lucru
    • Echipamente profesionale care reduc praful si vibratiile
    • Echipa serioasa si punctuala
